其实农村太阳能路灯安装是极其简单的,只需要仔细按照厂家提供的安装施工流程就可以轻松完成安装。现我厂将提供新农村太阳能路灯的安装过程施工方案如下:
新农村太阳能路灯
一、定位、地基浇筑:
1、确立路灯安装位置(定位):在路灯顶部没有遮阳(如树木、建筑物背阴面等)的地方,以路灯间距25米为基准值确定路灯的安装位置,否则要适当的更换路灯安装位置。
2、开挖路灯基坑:在定位好的路灯安装位置开挖路灯基坑,如果地表1米深度土质松软的话,那么我们开挖的深度就适当加深。并确认并保护好开挖位置的其他设施(如电缆、管道等)。
3、在挖成的基坑中砌成电池箱,用以埋放电池(锂电池无需预制),如果所挖的基坑不够宽,我们会继续挖宽,以有足够的空间容纳电池箱。
4、浇筑路灯基础预埋件:在开挖的1米深的坑中,把路灯厂家预先焊接的预埋件放置到坑中,并将防水电缆管一端放到预埋件正中间(伸出地平面),另一端放到埋放蓄电池处。并保持预埋件、地基与地面在同一个水平面上。然后用C20混凝土对预埋件进行 浇筑固定。浇筑过程中不断以振动泵搅拌匀称,以保证整个预埋件的密实性和牢固性。
5、施工完毕,及时清理定位板上的残渣,保护好预埋件螺牙部分(可用防水胶带或者透明胶带缠绕),待等到混凝土完全凝固之后(大约是4天,天气好的话3天即可),才可以进行太阳能路灯的安装。
新农村太阳能路灯安装步骤图
二、太阳能路灯组件安装
1、太阳能电池板安装
(1)将太阳能电池板放到电池板支架上,并用6mm*35mm(常规)螺丝拧紧,使其牢固可靠。
(2)连接太阳能电池板的输出线,注意接正确电池板的正负极,并将电池板的输出线用扎带扎牢。
(3)接好线之后对电池板接线处进行镀锡,以防止电线氧化。然后将接好线的电池板放到一边,等待穿线。
2 、LED灯具安装
(1)将引线从灯臂中穿出,在安装灯头处一端留出一段引线,以便安装灯头。
(2)将灯杆支起,将引线另一端从灯杆预留的出线孔处引出,将引线牵引到灯杆上口一端,并在引线的另一端安装固定好灯头。
(3)将灯臂与灯杆上的螺丝孔对准,然后用快速扳手将灯臂用螺丝固定在灯杆上。目测灯臂无歪斜后对灯臂进行紧固。
(4)引出灯杆顶端的引线一端做好标记,用细穿线管将太阳能电池板出线与灯具引出线一起牵引到灯杆底部,并将太阳能电池板固定在灯杆上。检查螺丝都拧紧之后等待吊车起吊。
3、灯杆起吊
(1)灯杆起吊之前一定要检查各部件固定情况,并查看灯头和电池板是否有偏差,并进行适当的调整。
(2)将吊绳穿在灯杆合适的位置,缓慢起吊灯具。避免吊车钢丝绳划损电池板。
(3)当灯杆起吊到地基正上方时,缓慢放下灯杆,同时旋转灯杆,调整灯头正对路面,法兰盘上的孔对准地脚螺栓。
(4)法兰盘落在地基上以后,依次套上平垫,弹簧垫以及螺母,最后用扳手将螺母均匀拧紧,将灯杆固定。
(5)撤掉起吊绳,并检查灯杆是否倾斜,是否对灯杆进行调整(灯杆调垂直)。
4、蓄电池及控制器安装
(1)将蓄电池放进电池井,用细铁丝将电池线穿到路基上面。
(2)按照技术要求将连接线连接到控制器;先接蓄电池,再接负载,然后接太阳板;接线操作时一定要注意各路引线与控制器上标明的接线端子不能接错,正负两极性不能碰撞,不能接反;否则控制器将被损坏。
(3)调试路灯工作是否正常;设置控制器的模式,让路灯亮起来,查看是否有问题,若没有问题设置好亮灯时间后,把灯杆的灯盖封好。

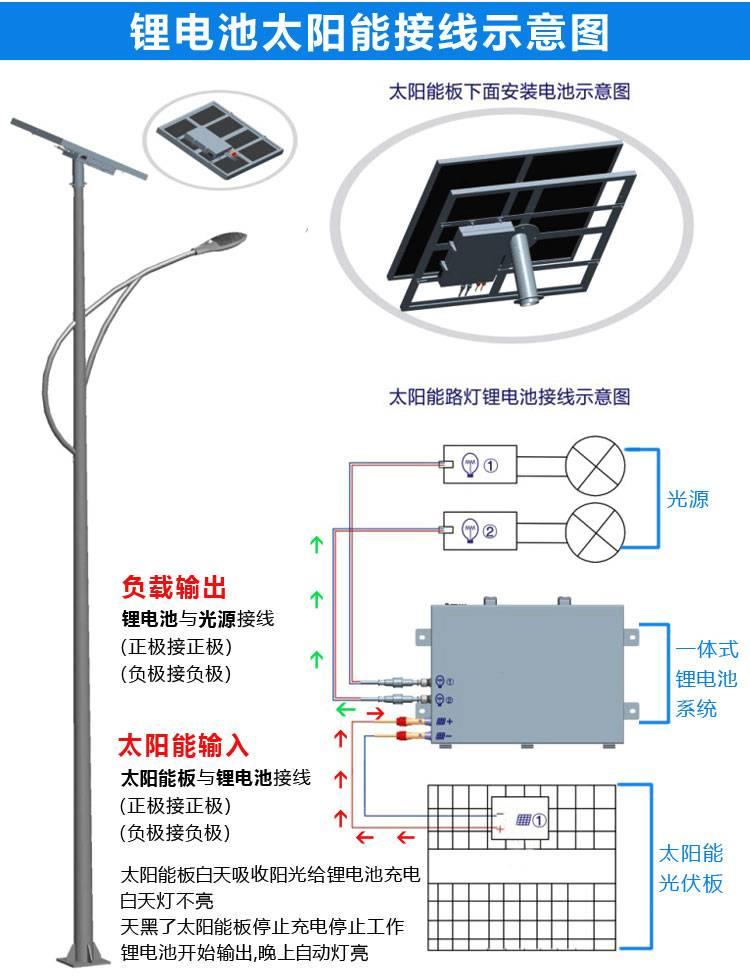

(4)太阳能路灯控制器接线。(接线图下)
三、太阳能路灯组件调整及二次预埋
1、太阳能路灯安装完成之后,检查整体路灯的安装效果,对于所立灯杆有倾斜,重新调整。最终使所安装路灯整体整齐划一。
2、检查电池板的朝阳角度是否有所偏差,需要将电池板朝阳方向调整为完全朝正南,具体方向以指南针为准。
3、站在路中央检查灯臂是否歪斜,灯头是否正当。若灯臂或者灯头不正的,还需要重新进行调整。
4、待到所安装路灯全部调整整齐划一,灯臂灯头都没有歪斜之后,对灯杆底座进行二次预埋。用水泥将灯杆底座砌成一小方块,使太阳能路灯更加牢固可靠。
以上就是详细的农村太阳能路灯安装施工方案,如果以上的这些方案没有全部看懂,可以电话联系我们路灯厂家技术或者销售人员,开启视频一对一指导安装。
