35米高杆灯基础设计施工新方法

编辑:扬州市朗旭照明科技有限公司时间:2019-06-23

摘要:30米以上高杆灯基础常按桩基础设计与施土,其方法蛋然安全可靠,但是造价较高,本着经济合理, 安全耐久的原则,本文结合国家规范和施工实践,指出基础设计中的关键环节和注意事项,并结合实例,提出了 优化、经济、安全的高杆灯基础设计方案。

关键词:35米高杆灯基础夯机夯实稳定

在工程建设中,港口有大面积粮食货场、矿石货 场、集装箱货场因夜间照明需要,按照面积大小,货场 平均布置了髙杆灯。髙杆灯一般是专业厂家生产的定 型产品,并由生产厂家负责安装调试,根据厂家提供 的基础施工图是采用桩基础。在本地区由建各类型货 场采用夯机的经验得到启发,是否可不采用桩基础, 而对基础底部进行深挖,再用夯机夯实,在此基础上

荷载系数表2

序号    负重荷载  风荷数                 说明

1       1.0

2       1.0            1.0         计算风压0.25KN/m2

3        0            1.2         计算风压0.8~1.2KN/m2

进行混凝土浇筑,对此我们做了详细的计箅以保证其 安全性,在实际施工后的效果可证明这种方法是安 全、经济、合理的。

1.对灯基础上荷载的分析 一般灯具基础上的荷载不单单是灯体自重,还有 一些其他荷载,按照其作用类型荷载可分为三类:

1.1基本荷载,包括灯体自重,灯具重,以及电缆重;

1.2附加荷载,包括正常状态下的风载(不分地 区,统一取 〇.25KN/m2);

1.3特殊荷载,包括特殊状态下,如暴风状态下的 风载(离地面髙〇 - 20米,取0.80KN/m2,离地面高大 于 20 米,取1.10KN/m2。计算荷载组合,按照下列情况组合


计算时,按照规范各项荷载应乘以相应的荷载系 数,很明显这些荷载系数与当前土建按极限状态理论 所采用的分项荷载系数是完全不同的。

按照现行国家标准 <建筑地基基础设计规范》 (GB5007-2002)的要求按地基承载力确定基础底面 积时,应按正常使用极限状态下荷载效应的标准组 合;计算基础和配筋时,上部传来的荷载效应组合和 相应的基底反力应按承载能力极限状态下荷载效应 的基本组合,并采用相应的荷载分项系数:

基础所受垂直力         1.2

基础所受倾覆力矩及扭矩 1.4

基础所受水平力         1.4

2.对地质的分析

在开挖基坑前,对场地进行过地质勘测,根据地 质勘测报告得到:

2.3端坡两侧边角中部分的方量计算:VE = DW/3

若边坡系数m不同计算公式:VE = DW/3,应特 别注意Du的选取,Du为端坡底端线上的泥层厚度 (见图二)。

3.关于竣工土石方量的计算

原则:挖槽的分段范围应与设计时相同;其竣工 土石方量应按下式计算:

VI =A(H1 -H2)   Vf—挖槽的竣工土石方量(m3);

A—挖槽内包括边坡、端坡塌方所形成的实际增深范围内的面积(m2);

H1—挖槽实际增深范围内竣工时的平均水深(m);

H2—挖槽实际增深范围内开工前的平均水深 (m)。

以上仅就个人在利用平均水深法计算疏浚量时 遇到的一些问题和引用的标准做作简要的说明,应注 意的是平均水深法计箅疏浚土石方童是一项机械化 工作量比较大而又很容易出错的工作,在计算过程中 除了严格按标准认真、仔细进行以外,还要采用不同 的人以不同的计算方法进行核算,只当计算的方量与 核算的方量在规定误差范围以内,才能最后确定计算 结果。叫人高兴的是目前已经有一些部门开发并利用 计箅软件进行疏浚土石方量电子计箅,计算工作量 小、误差小,但目前还没有相应的规范对些进行规范, 所以在使用计箅机计箅土石方量时一定要使用经过 有关部门审定的软件。

2.1经勘察确信,场地稳定,适宜建筑。

2.2勘察场地地基土标准咚深为0.8米。

2.3勘察场地圭为软弱场地土,勘査场地类别为m类

勘察场区索填土经强夯后结构强度提髙,可达 150Kpa

3.施工过程 3.1基坑开挖

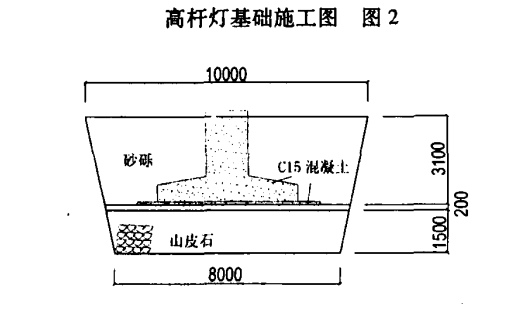

在定位髙杆灯具体位置后,开挖基坑,坑的直径 为10米,深度为4.8米,深度为4.8米,具体尺寸见下 图

3.2回填大型块石

在基坑挖好后,用大型石块回填,回填厚度2 米。注意事项,一定要分开铺,大的块石铺在中间以保 证大石受到基础的压力。

3.3利用夯机,夯实本工程中,采用的夯机夯锤底面直径为1.5米, 夯击方法采用先中心,后四周的原则,夯机能控制在300KNm以上,停夯标准为:最后丙夯沉降量小于2毫 米。在夯击过程如发生橡皮土现象,应根据实际情况 采取措施,以保证工程质量,该工程中间回填的2米 块石,其中预留了 50厘米的夯沉量,如夯沉量大于50 厘米,应再加块夯。确保混凝土基础露出地面20厘 米。

3.4混凝土浇筑,回填砂砾压实

在夯实的块石基础上进行混凝土浇筑,放置好预 先焊接好的钢筋笼,留好预留电缆线的管道,支模浇 筑,养护好后拆模,四周用中细砂砾回填,用振动压路 机压实。基础施工完成。

4. 结语

在有夯机的有利前提下,采用本办法施工处理的 髙杆灯基础,与原厂家提供的桩基础比较,安全性都 能够满足,但是本办法的经济造价比桩基础节约了 50% 。
